Service für die Semmering-Bergstrecke

Service für die Semmering-Bergstrecke

[Presseaussendung]
von AIM

Viaduktsanierung und Erneuerungsmaßnahmen auf der Semmering-Bergstrecke und Fahrplanänderungen für Regionalzüge von Mitte Mai bis Anfang August.

Damit Reisende und Güter pünktlich und sicher auf der klimafreundlichen Schiene unterwegs sein können, benötigen unsere Bahnstrecken und Bahnhöfe einen regelmäßigen Service. Bis der Semmering-Basistunnel in Betrieb geht, rollen täglich rund 180 Züge über die 169 Jahre alte, denkmalgeschützte Semmeringstrecke. Durch die topografisch exponierte Lage und die entsprechend widrigen Witterungsbedingungen sind die Bahnanlagen großer Beanspruchung ausgesetzt. Große Temperaturschwankungen, Schnee und Frost verlangen den Kunstbauten und Gleisanlagen der Strecke einiges ab.

Dazu kommt die Abnützung durch den täglichen Personen- und schweren Güterverkehr. Die Summe dieser Faktoren macht es notwendig, die Semmering-Bergstrecke Schritt für Schritt zu sanieren. Die aktuelle Revitalisierungswelle läuft seit einigen Jahren. Heuer liegt das Hauptaugenmerk auf der Sanierung der „Kalten Rinne“ – das Viadukt wird generalüberholt, in den nächsten vier Monaten stehen die Arbeiten auf einem der beiden Gleise auf dem Programm. Außerdem werden die ersten Bahnsteigverlängerungen des „S-Bahn Wien Upgrades“ im Bahnhof Payerbach-Reichenau umgesetzt: Bahnsteig 1 wird neu gebaut und barrierefrei gestaltet und Bahnsteig 2/3 wird um 60 Meter verlängert. In Breitenstein werden die Entwässerungsanlagen und zwischen Breitenstein und Semmering die Oberleitung in den Tunneln erneuert. Die Investitionssumme für die Maßnahmen auf der Semmering-Bergstrecke im heurigen Jahr beläuft sich auf 23 Millionen Euro.

Wie funktioniert die Sanierung eines Viadukts?

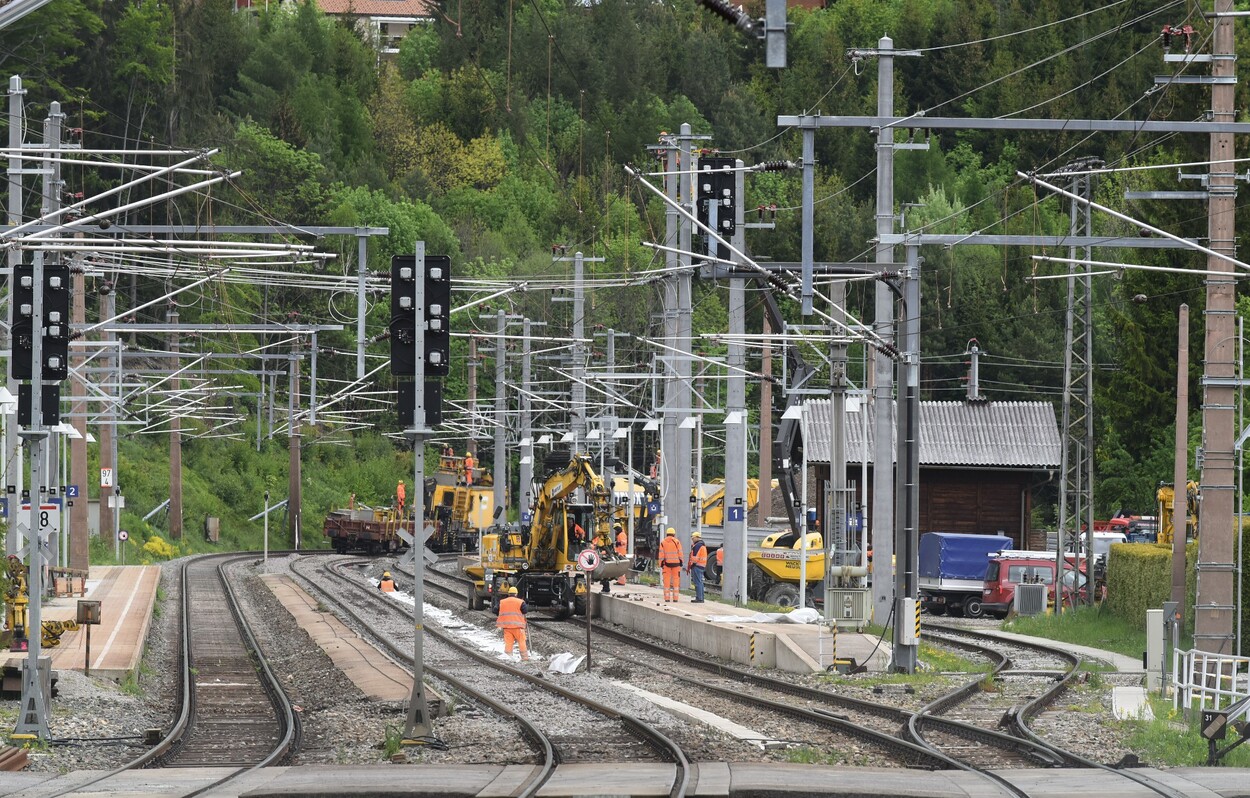

Zunächst muss das Viadukt eingerüstet werden. Die Brüstungsmauern werden abgetragen und in ein Steinmetzwerk transportiert, um sie dort zu bearbeiten und zu sanieren. Da die Viadukte unter Denkmalschutz stehen, müssen alle Steine erhalten bleiben und das gesamte Material der Brüstungsmauern schonend abgetragen werden – dies auch deshalb, weil die Steinbrüche in der Region, aus denen die Steine stammen, seit Jahrzehnten geschlossen und somit keine Ersatzsteine vorhanden sind. Um zu den Viadukten überhaupt vordringen zu können, wurden eigens Baustellenzufahrtsstraßen errichtet. Nun laufen die Hauptarbeiten – das heißt, es wird mit dem Abtrag der Brüstungsmauern der Viadukte begonnen. Der Abtrag der Steine erfolgt unter laufendendem Bahnbetrieb. Das bedeutet, dass auf einem der beiden Gleise gearbeitet wird und auf dem anderen die Züge vorbeifahren (eingleisiger Betrieb).

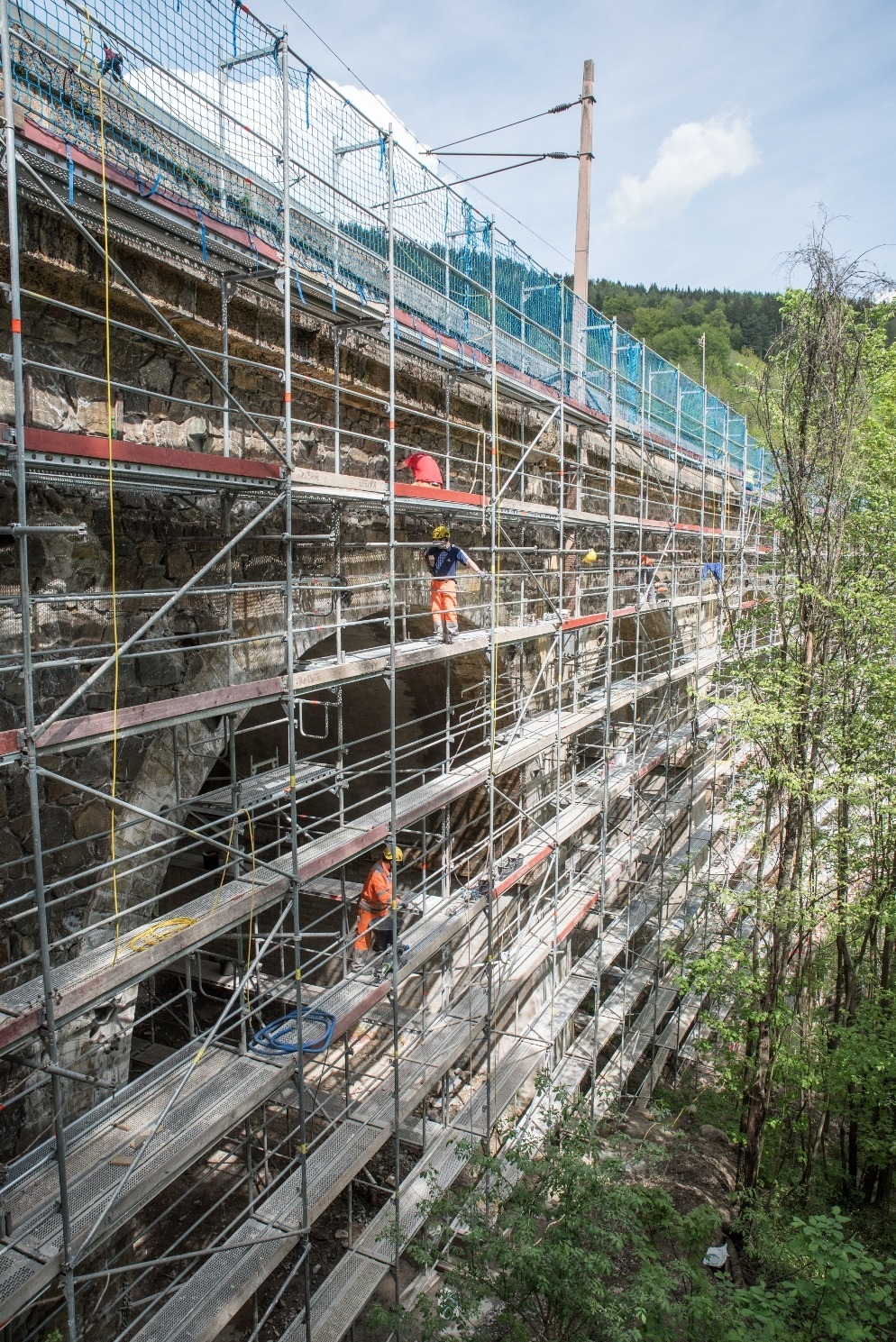

Viaduktsanierung und Erneuerungsmaßnahmen auf der Semmering-Bergstrecke und Fahrplanänderungen für Regionalzüge von Mitte Mai bis Anfang August. © ÖBB, Robert Deopito

Präzises Puzzle-Spiel

Im Vorfeld müssen zunächst alle Steine aufgenommen, nummeriert und vermessen werden. Es handelt sich um 1.890 Steine pro Gleisseite. Diese werden zunächst mit einem großen Bagger vom Viadukt abgehoben. Ein kleiner Bagger fährt auf einem „Arbeitszug“, der aus ca. sechs bis sieben Waggons besteht, hin und her und lagert die Steine in der richtigen Reihenfolge ab. Das gewährleistet, dass auch beim Einbauen wieder ein Stein nach dem anderen in der richtigen Reihenfolge aufgenommen werden kann und nichts durcheinander gerät. Alle Tätigkeiten erfordern daher eine enorme Präzision und eine genaue Einhaltung der geplanten Abläufe. Die Außenansicht des Viadukts muss unverändert bleiben. Das ist Vorgabe des Bundesdenkmalamts, weshalb die Arbeiten auch vom Bundesdenkmalamt genau überwacht werden. Im Vorfeld musste deshalb auch ein Probestein von den Viadukten bearbeitet werden, um sicherstellen zu können, dass die Steine schadfrei bearbeitbar sind.

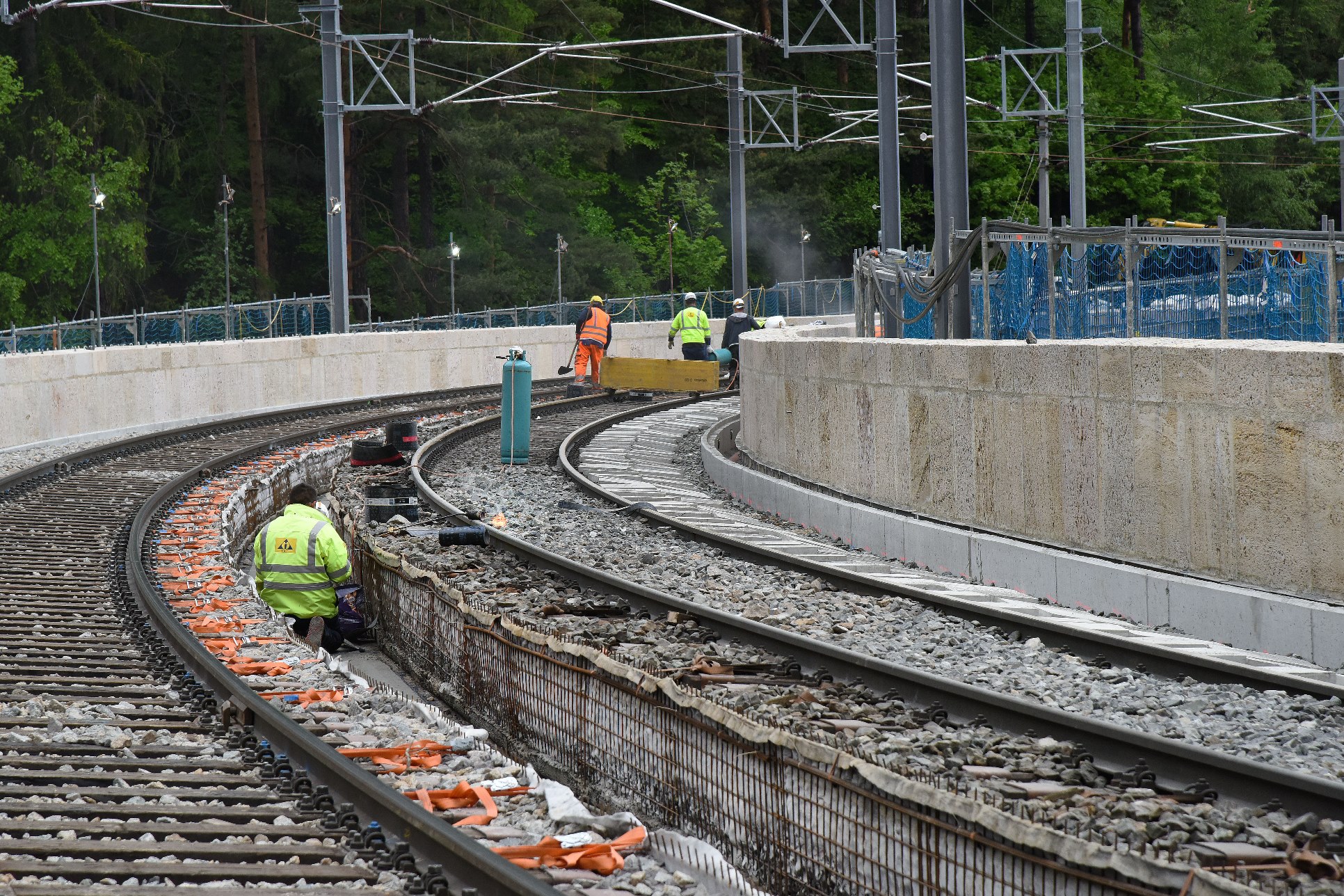

Hülle konservieren, Innenleben erneuern

Nach Abtrag der Brüstungsmauer auf einer Gleisseite bauen wir eine lastverteilende Stahlbeton-Tragwerksplatte im Viadukt ein. Darunter liegt eine elastische Lagerdämmplatte – die beiden Komponenten bilden gemeinsam ein Masse-Feder-System, das den Druck, den ein drüberfahrender Zug ausübt, besser auf den gesamten Untergrund verteilt. Zudem stellen wir eine neue Tragwerksentwässerung her, damit es zu keinen Frostschäden kommt. Die Wässer müssen gesammelt und abgeleitet werden, damit diese nicht mehr in die Viadukte eindringen können und somit keine weiteren Schäden anrichten. Über die gesamte Tragwerksbreite wird die Ankerung erneuert. Dazu bohrt ein rund neun Meter langer Bohrer ein Loch, in dem der Anker gesetzt und dann mit Zement verpresst wird. Der Anker hat die Funktion, das Viadukt zusammenzuhalten. Schließlich muss so ein Steinmauerwerk auch das enorme Gewicht der Güterzüge tragen.

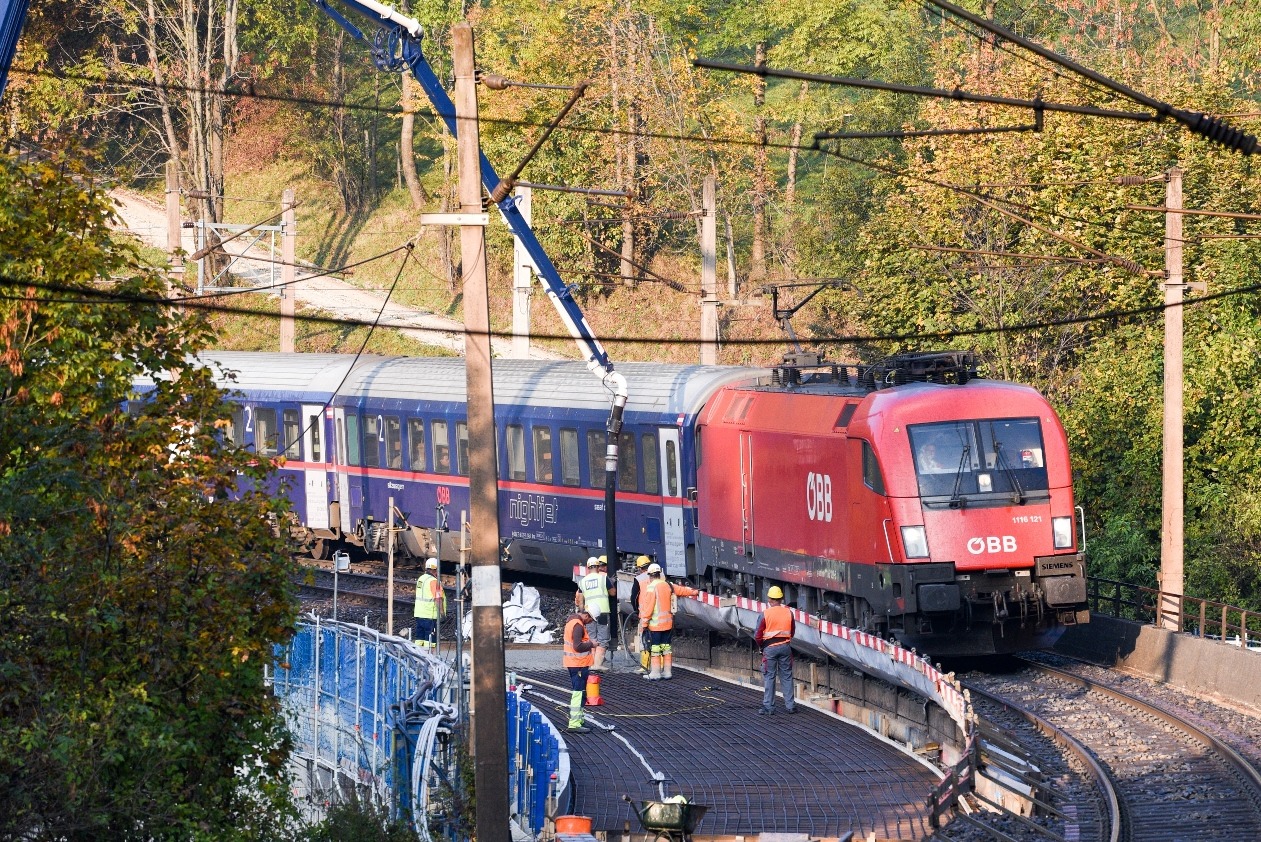

Viaduktsanierung und Erneuerungsmaßnahmen auf der Semmering-Bergstrecke und Fahrplanänderungen für Regionalzüge von Mitte Mai bis Anfang August. © ÖBB, Robert Deopito

2023 führen wir die Arbeiten auf einer Gleisseite durch, 2026 auf der zweiten. Danach wird die Mittelfuge zwischen den beiden Tragwerksplatten geschlossen. Dafür ist dann im September 2026 eine zehntägige Totalsperre der Semmering-Bergstrecke erforderlich.

Betriebliche Einschränkungen → Schienenersatzverkehr

Mitte Mai beginnen Arbeiten, die Fahrplanänderungen für die Regionalzüge zwischen Payerbach-Reichenau und Mürzzuschlag von 13. Mai bis 4. August erfordern.

  • 13. bis 19. Mai 2023

Schienenersatzverkehr für Züge der Linie R91 zwischen Payerbach-Reichenau und Mürzzuschlag zwischen 08:00 und 16:00 Uhr

  • 13. bis 19. Mai 2023
    • Schienenersatzverkehr an Werktagen außer Samstag für Züge der Linie R91 zwischen Payerbach-Reichenau und Mürzzuschlag
    • Fahrplanänderungen für Züge der Linien REX& und REX9 zwischen Payerbach-Reichenau und Mürzzuschlag
    • Haltausfall für alle Züge in Breitenstein – Ersatzbeförderung mit Bussen zwischen Breitenstein und Semmering

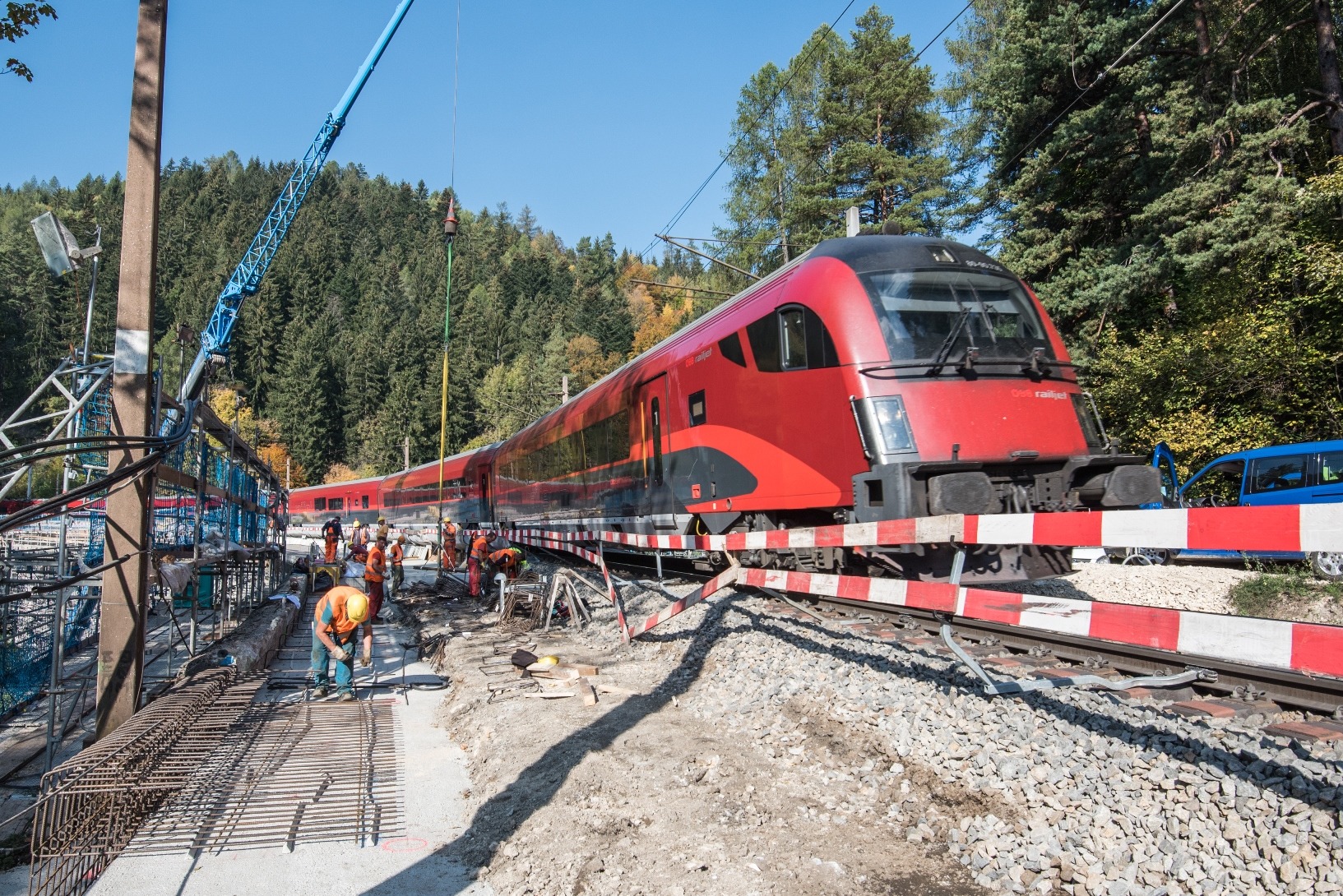

Viaduktsanierung und Erneuerungsmaßnahmen auf der Semmering-Bergstrecke und Fahrplanänderungen für Regionalzüge von Mitte Mai bis Anfang August. © ÖBB, Robert Deopito

Die Südstrecke: Vom Reisen und Befördern der Zukunft

An mehr als 100 großen und kleinen Projekten arbeitet die ÖBB-Infrastruktur AG derzeit entlang der Südstrecke, einem Teil des Baltisch-Adriatischen Korridors. 200 Kilometer Bahnlinie werden modernisiert, 170 Kilometer neu gebaut. 80 km neue Tunnel und 150 neue Brücken errichtet. Über 5.000 Menschen arbeiten daran. Nach Fertigstellung der Projekte eilen die Züge in 2 Stunden 40 Minuten von Wien nach Klagenfurt, von Graz nach Klagenfurt in 45 Minuten. Sie passieren, auf insgesamt 470 km, viele neue Bahnhöfe und durchqueren mit hohen Geschwindigkeiten zwei Berge – den Semmering und die Koralpe. Das Projekt Südstrecke umfasst: den Nordbahn-Ausbau, den Ausbau Wien-Bratislava, den neuen Wiener Hauptbahnhof, das Güterzentrum Wien Süd, den Ausbau der Pottendorfer Linie, den Bau des Semmering-Basistunnels, acht modernisierte Bahnhöfe auf dem Weg von Bruck nach Graz, den modernisierten Grazer Hauptbahnhof und 130 Kilometer neue Koralmbahn. Gemeinsam schaffen sie die Voraussetzungen für einen zukunftsorientierten Personen- und Güterverkehr.

Pressemeldung ÖBB
